Актуально на июль 2026 года
Промышленный кластер на 560 млн кв. футов, шесть отраслевых зон и собственный грузовой терминал Etihad Rail — так устроен Dubai Industrial City, крупнейший промышленный фризон в Дубае. Иностранный учредитель забирает 100% долей, получает лицензию Dubai Development Authority и нулевую ставку корпоративного налога на квалифицируемый доход. Склад здесь арендуют от 5 000 кв. футов, участок под завод — с подводкой мощности до 4 МВт.
Запуск состоялся в ноябре 2004 года, а оператором выступает TECOM Group PJSC — та же структура, что управляет Dubai Internet City, Dubai Media City и ещё семью деловыми районами эмирата. Под этим брендом работает промышленная зона Дубая площадью около 52 кв. км. Это не офисный хаб. Здесь варят сталь, разливают напитки, мешают краски и собирают автокомпоненты, а офисы приложены к цехам, а не наоборот.
Регулятор и регистратор — Dubai Development Authority (DDA), государственный орган, созданный по Закону № 1 от 2000 года. Он ведёт реестр, выдаёт и продлевает лицензии, согласует изменения в учредительных документах. Повседневную операционку (аренду, пропуска, визовые заявки) TECOM закрывает через портал axs. К 2026 году сообщество зоны перевалило за 1 100 компаний, из которых свыше 350 — действующие фабрики.
Формально это свободная экономическая зона: 100% иностранное владение производством, репатриация прибыли без ограничений, отсутствие требования о местном спонсоре. Слово «фризон» в русскоязычном обиходе прижилось, но юридически корректнее говорить «свободная зона» или СЭЗ.
Юрист Мигрон составит индивидуальный план и рассчитает все этапы. Без обязательств.

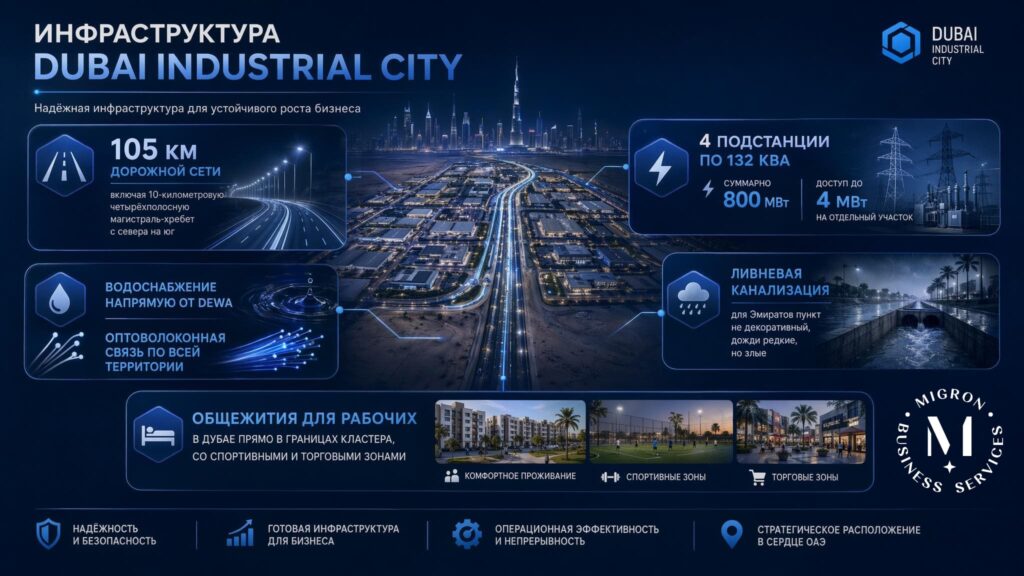

Логистика — единственная причина, по которой сюда вообще едут производственники. Дубай развёл офисные кластеры и промышленные по разным концам карты. Площадка лежит на юго-западе эмирата, вдоль Emirates Road и Sheikh Mohammed bin Zayed Road, между двумя точками входа в страну: портом Jebel Ali и аэропортом Al Maktoum International. Внутри самой зоны стоит грузовой терминал Etihad Rail — сырьё и готовую продукцию можно двигать по стране рельсом, а не только фурами.
Этот логистический хаб в Дубае продолжает расти. Только за два года до конца 2024-го зона привлекла свыше 2 млрд дирхамов частных инвестиций, а заполняемость участков в первом квартале 2024 года дошла до 97%. Ответ управляющей компании — добавить к экосистеме ещё 13,9 млн кв. футов земли под застройку во фризоне.

Территория поделена не по размеру участков, а по отраслям — производственный кластер Дубая собран из шести секторов, и каждый арендатор попадает в свой. Смысл в соседстве: поставщик сырья, переработчик и упаковщик стоят рядом, а несовместимые процессы разведены буферными полосами.
|
Зона |
Отрасль |
Типичные производства |
|
Zone 1 |
Food & Beverage |
пищевое производство в ОАЭ, напитки, упаковка и фасовка в ОАЭ |
|
Zone 2 |
Transport Equipment & Parts |
автокомпоненты, прицепы, сборка транспортной техники |
|
Zone 3 |
Machinery & Equipment |
промышленные машины, узлы, инженерное оборудование |
|
Zone 4 |
Mineral Products |
стекло, керамика, производство стройматериалов в Дубае |
|
Zone 5 |
Base Metals |
металлообработка, металлоконструкции, фабрикация |
|
Zone 6 |
Chemicals |
краски, покрытия, клеи, производство косметики в ОАЭ |
Помимо самой переработки, разрешены складирование, дистрибуция, логистика, плюс промышленная торговля с импортом и экспортом. Если деятельность в шесть секторов не укладывается, её допустимость подтверждает команда зоны до подачи заявления. Проверять это стоит до того, как подписан договор аренды.
Производственная лицензия в ОАЭ (industrial licence) покрывает ввоз сырья, переработку, упаковку и вывоз готовой продукции. Компании, которые только хранят и перепродают, берут коммерческую лицензию; сервисные подрядчики внутри кластера — сервисную. Одна фирма может держать несколько разрешённых активностей в рамках своего сектора.
Для завода в 90% случаев берут FZ-LLC: банки охотнее открывают счёт отдельному юрлицу, да и продать долю в нём проще, чем перерегистрировать филиал.
Главное требование — физическое присутствие. Ни один флекси-деск не даёт права поставить станок, поэтому договор аренды подписывается до выдачи лицензии, а не после.
По опыту скажу: чаще всего заявки буксуют не на юридической части, а на утилитах. Заявитель указывает мощность «по паспорту станка», а инспектор считает пиковую нагрузку линии — и цифры расходятся вдвое.
Список ниже — то, что реально ложится на стол регистратора. Пакет собирают под форму компании, и для филиала он тяжелее, чем для FZ-LLC с физлицами.
Документы на иностранном языке проходят легализацию и нотариальное заверение в стране происхождения, затем в посольстве ОАЭ, и переводятся на английский или арабский. Просрочка здесь стоит недель: консульская цепочка не ускоряется деньгами.
Анализ + готовый маршрут регистрации. Ответим быстро.
Шаги 6 и 10 идут параллельно основной цепочке, и именно они определяют, когда завод реально запустится. Лицензия на руках — ещё не право резать металл.
Создать юрлицо удаётся за 2–4 недели, если комплект документов собран целиком. Дальше начинается длинная часть.
|
Этап |
Ориентировочный срок |
|
Резервирование имени и предварительное одобрение |
1–3 рабочих дня |
|
Легализация корпоративных документов за рубежом |
от 2 недель |
|
Выдача лицензии после подписания аренды |
3–10 рабочих дней |
|
Establishment card и immigration card |
до 2 недель |
|
Резидентская виза: въезд, медкомиссия, биометрия, Emirates ID |
2–4 недели |
|
3–8 недель |
|
|
Согласование техпакета и отраслевых допусков |
индивидуально |
Тут есть нюанс: банковский комплаенс живёт по своему графику и на срок лицензии не смотрит. Заявку в банк логично готовить параллельно с регистрацией, а не после неё.
Публичного прайса Dubai Industrial City не раскрывает, и это не уловка. Смета собирается из трёх переменных: площадь и тип объекта, вид активности, визовая квота. Завод на собственном участке и склад в 5 000 кв. футов — расходы разного порядка, усреднённая «цена входа» тут бессмысленна.
Стартапам и одиночным специалистам зона предлагает форматы in5 и GoFreelance, но к цеху они отношения не имеют. Для промышленности вход считают от аренды.
Корпоративный налог в ОАЭ действует с июня 2023 года. Ставка 9% применяется к прибыли свыше 375 000 AED за налоговый период; всё, что ниже порога, облагается по нулевой ставке. Отдельный режим — QFZP (Qualifying Free Zone Person). Компания в свободной зоне сохраняет 0% на квалифицируемый доход без верхнего потолка, но только при выполнении всех условий сразу.
Провалили de minimis — теряете льготу, и по правилам она недоступна до пяти лет. Налоговые льготы для заводов в ОАЭ — не автоматическая опция «по прописке», а режим, который каждый год подтверждают отчётностью.
Остальное проще. НДС — 5%, регистрация обязательна при обороте от 375 000 AED, экспорт облагается по нулевой ставке. Подоходного налога с физлиц нет, налога у источника на дивиденды и роялти — тоже. Таможенное оформление в СЭЗ построено на том, что импорт сырья во фризон пошлиной не облагается: платить приходится в момент выпуска товара на материковый рынок ОАЭ. Экспорт произведённых товаров из ОАЭ за пределы страны пошлину не порождает.
Лицензия DDA разрешает вести деятельность. Она не заменяет отраслевой допуск, и это разные ведомства с разными сроками.
Пищевое направление ведёт Департамент безопасности пищевых продуктов муниципалитета Дубая: лицензия на производство продуктов питания, согласование планировки цеха, вентиляции и потоков, обучение персонала, инспекции. Маркировка идёт на двух языках, арабском и английском.
Сертификация халяль в ОАЭ регулируется постановлением Кабинета министров № 10 от 2014 года («Система контроля халяльной продукции ОАЭ»). Курирует тему Министерство промышленности и передовых технологий (MOIAT), базовый стандарт — UAE.S 2055-1, а Halal National Mark выдаёт департамент соответствия министерства. Сертификат должен исходить от органа, зарегистрированного MOIAT; чужой «халяль» из третьей страны без признания не принимается. Для мяса, птицы и добавок животного происхождения халяль обязателен, для растительных продуктов — рекомендован рынком, а не законом.
Лицензия на химическое производство и работа с косметикой тянут за собой отдельный слой: паспорта безопасности сырья, требования к хранению, регистрация продукции. По химии и минеральным продуктам экологический раздел проверяют жёстче всего: выбросы, стоки, шум и утилизация считаются до, а не после запуска линии.
Квота на визы в Dubai Industrial City привязана к метражу: 80 кв. футов арендованной площади на одного сотрудника, это примерно 7,4 кв. м. Жёсткого потолка нет, но каждая заявка проходит GDRFA и требования MOHRE. Склад в 10 000 кв. футов теоретически даёт около 125 виз — на практике смотрят ещё и на профиль деятельности.
Резидентская виза фризона обычно выдаётся на 2 года, отдельные пакеты — на 3. Порядок стандартный: entry permit, въезд, медкомиссия, биометрия, Emirates ID, стамповка в системе. Физическое присутствие нужно только на медосмотре и сдаче биометрии. Сотрудник после отмены визы получает 30 дней льготного периода.
Для владельца промышленного бизнеса есть более длинный маршрут. Golden Residency на 10 лет ICP выдаёт, в частности, по действующей коммерческой или промышленной лицензии с уставным капиталом не менее 2 млн AED — либо по письму Федеральной налоговой службы о годовых налоговых платежах от 250 000 AED. Заявку рассматривает госорган, и решение принимает он же.

Лицензия DDA продлевается ежегодно, и просрочка бьёт по всей конструкции. Пока лицензия не действует, визы не продлеваются, новые не выдаются, а счёт может уйти в ограничения.
Клиенты часто спрашивают, можно ли продлевать «в последний день». Технически да. Но если аренда истекает раньше лицензии, заявку просто не примут.
Сравнивать Dubai Industrial City с DMCC или Dubai Internet City некорректно: те про торговлю и IT, здесь — про станки. Реальные конкуренты у промышленника два: JAFZA и Dubai South.
|
Параметр |
Dubai Industrial City |
Универсальные СЭЗ (DMCC, IFZA и др.) |
|
Профиль |
индустриальный парк Дубая, шесть отраслевых кластеров |
торговля, услуги, IT, холдинги |
|
Объекты |
земля, склады, открытые площадки, шоурумы |
офисы, флекси-деск, коворкинги |
|
Мощность |
до 4 МВт на участок, 800 МВт по зоне |
офисные лимиты |
|
Персонал |
общежития для рабочих внутри кластера |
жильё ищет сам сотрудник |
|
Логистика |
Jebel Ali, Al Maktoum, терминал Etihad Rail |
городская локация |
|
Кому подходит |
открытие завода в Дубае, переработка, сборка |
лёгкий вход, минимум активов |
Плюс аргумент, который редко попадает в презентации: банк финансирования. Emirates Development Bank довёл объём кредитования компаний Dubai Industrial City до 1,3 млрд дирхамов, а партнёрство с зоной продлено. Для оборудования в лизинг это работающий канал.
Минусы честнее назвать сразу. Зона удалена от центра, заполняемость высокая, свободных объектов под конкретный профиль может не быть месяцами, а под лёгкий сервисный бизнес аренда цеха избыточна.
Да, но частично. Регистрация организации и выпуск лицензии проходят удалённо: заявление, документы и подписи закрываются через портал и представителя по доверенности. Осмотр объекта тоже можно делегировать.
Приезжать придётся на визовой стадии. Медицинское обследование и сдача биометрии для Emirates ID проходят только в ОАЭ, лично. Плюс банк: большинство эмиратских банков требуют личную встречу с бенефициаром, и по производственным компаниям с трансграничной цепочкой поставок комплаенс копает глубже, чем по обычной торговой фирме.
MIGRON Business Services сопровождает открытие производственных компаний в Dubai Industrial City и других свободных зонах Объединенных Арабских Эмиратов: подбор сектора и вида деятельности, подготовка и легализация документов, работа с DDA и TECOM, аренда объекта, визы и Emirates ID, налоговая постановка на учёт. Мы гарантируем правильную подготовку документов и помогаем минимизировать риски отказа — решение по лицензии, визам и допускам в любом случае принимают государственные органы ОАЭ. Стоимость фиксируется договором.
